什邡七色紡項目
施工內容:重裝
開工日期:2021年7月4日
項目負責人:于宏裴

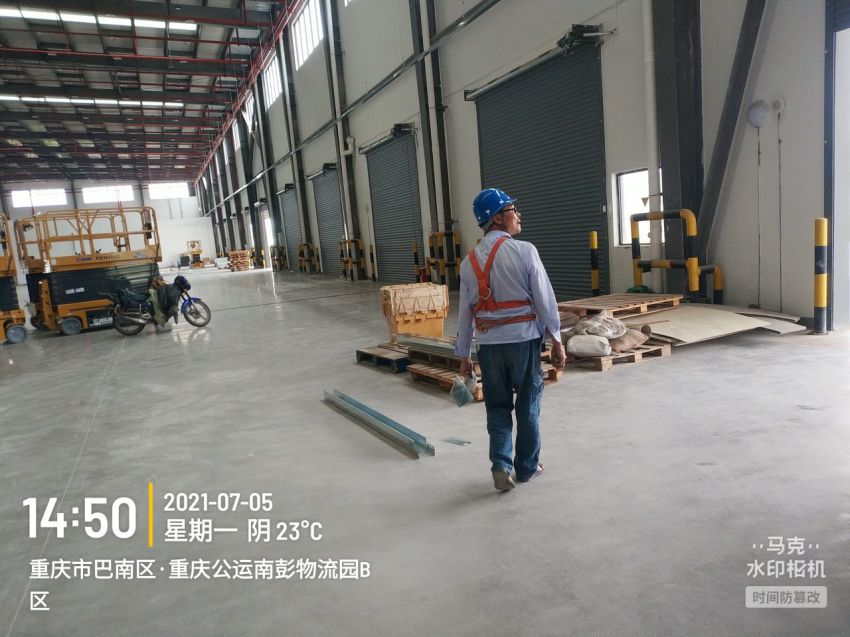

7月5號
今日施工內容及完成量:
橋架組裝50%,鋼絲繩吊裝50%,橋架安裝30%
附圖:

7月6號
橋架安裝80%,鋼絲繩吊裝80%,監控布線20%
今日施工工種:強弱電工
今日施工人數:6
附圖:

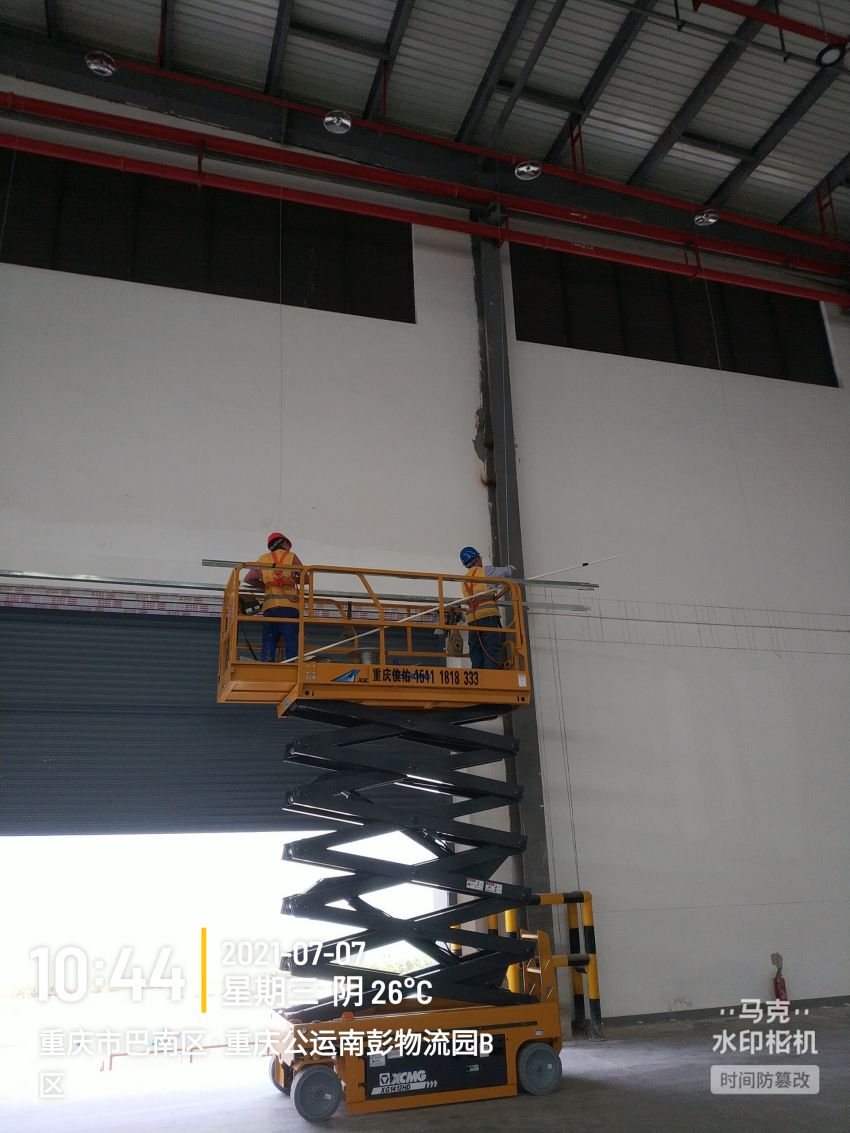

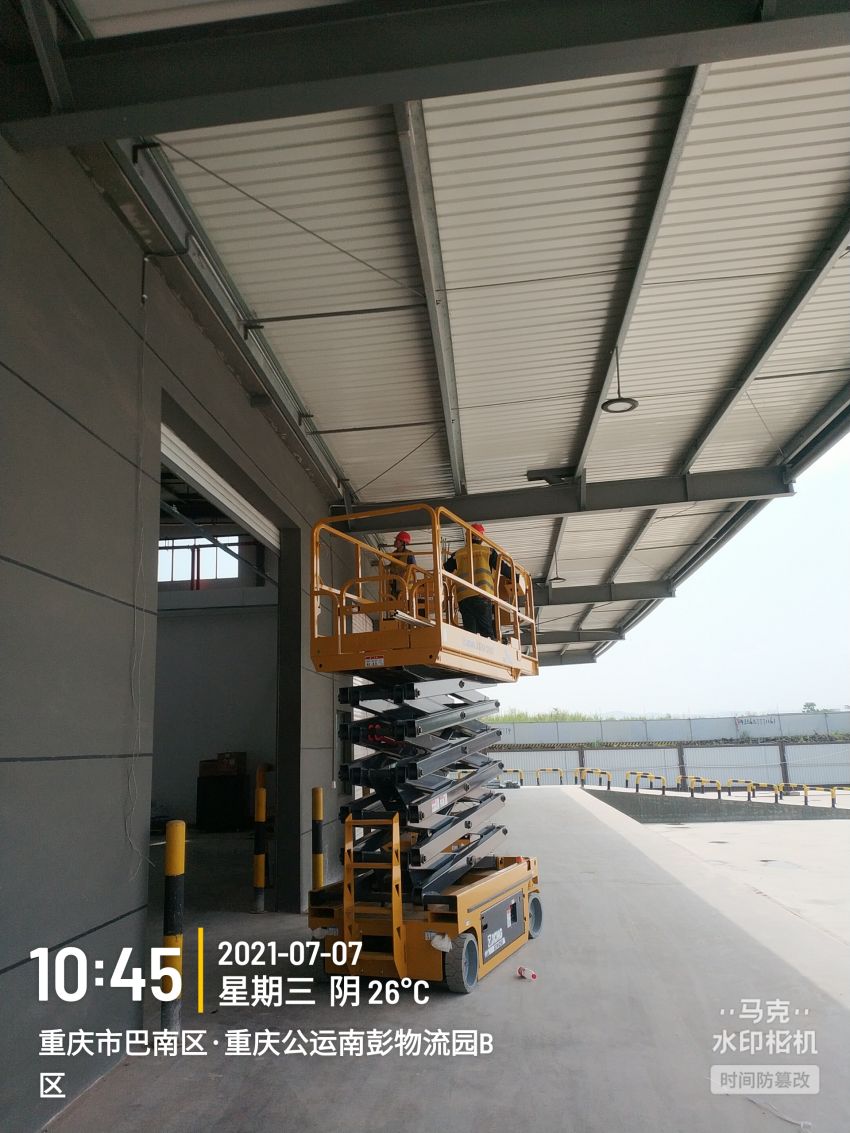

7月7日
今日施工內容及完成量:
橋架安裝80%,鋼絲繩吊裝80%,監控布線30%,強電電纜布線70%,配電箱安裝50%,機柜安裝40%
今日施工工種:強弱電工
今日施工人數:6
附圖:

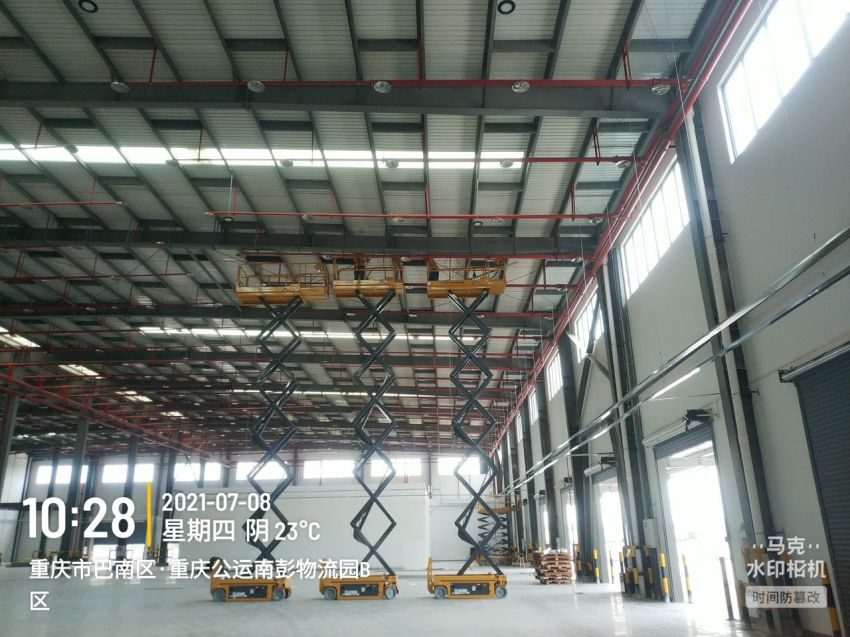

7月8號
今日施工內容及完成量:
魚眼監控布線100%,監控橋架80%,強電橋架70%,強電電纜布線50%,監控布線50%,光纖布線30%,隔墻制作100%
今日施工工種:強弱電工
今日施工人數:6
附圖:

7月11號
今日施工內容及完成量:
ap安裝100%,隔墻吊頂100%,魚眼安裝80%,交換機安裝100%,nvr安裝100%
今日施工工種:強弱電工
今日施工人數:6
附圖:

7月12號
今日施工內容及完成量:
隔墻刷漆100%,燈具安裝100%,插座安裝100%,叉車充電區100%,,魚眼安裝80%。除b10-2其余強弱電裝修已全部完成。
今日施工工種:強弱電工
今日施工人數:6
附圖:

7月13號
今日施工內容及完成量:
隔墻刷漆100%,燈具安裝100%,插座安裝100%,叉車充電區100%,,魚眼安裝80%。除b10-2其余強弱電裝修已全部完成。b10-2今日完成70%
今日施工工種:強弱電工
今日施工人數:6
附圖:
7月14號
今日施工內容及完成量:
隔墻刷漆100%,燈具安裝100%,插座安裝100%,叉車充電區100%,,魚眼安裝100%。b10-2完成100%
今日施工工種:強弱電工
今日施工人數:4
