7月6號
今日施工內容及完成量:
今日與現場負責人核對點位
登高車到場4臺
材料到場為總量的50%
今日施工工種:無
今日施工人數:0
附圖:

7月7號
今日施工內容及完成量:
倉儲弱電已完成5%
材料到場80%
今日施工工種:強弱電
今日施工人數:3
附圖:7月8號
今日施工內容及完成量:
倉儲弱電已完成20%
倉儲強電已完成10%
辦公室隔墻已完成25%
今日施工工種:強弱電,木工
今日施工人數:8
附圖:
7月11號

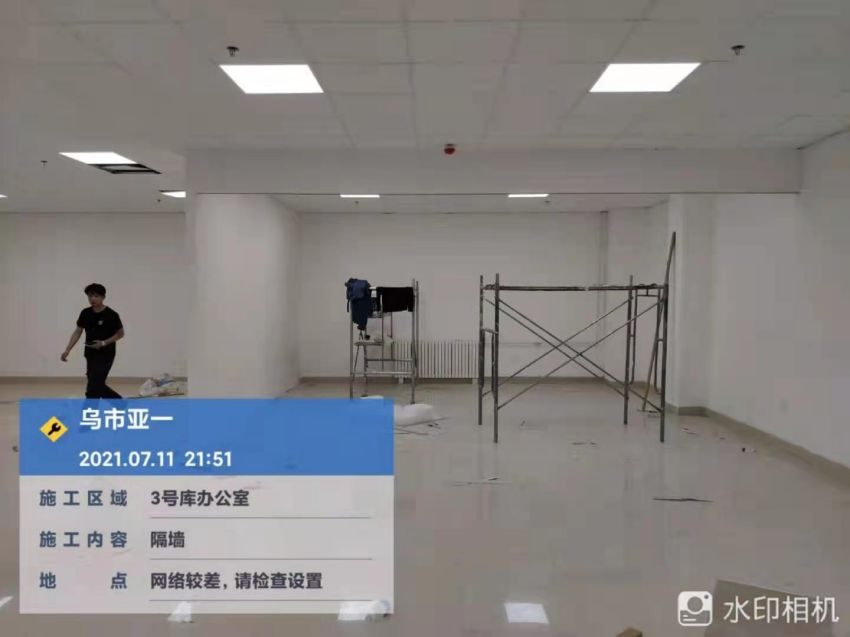

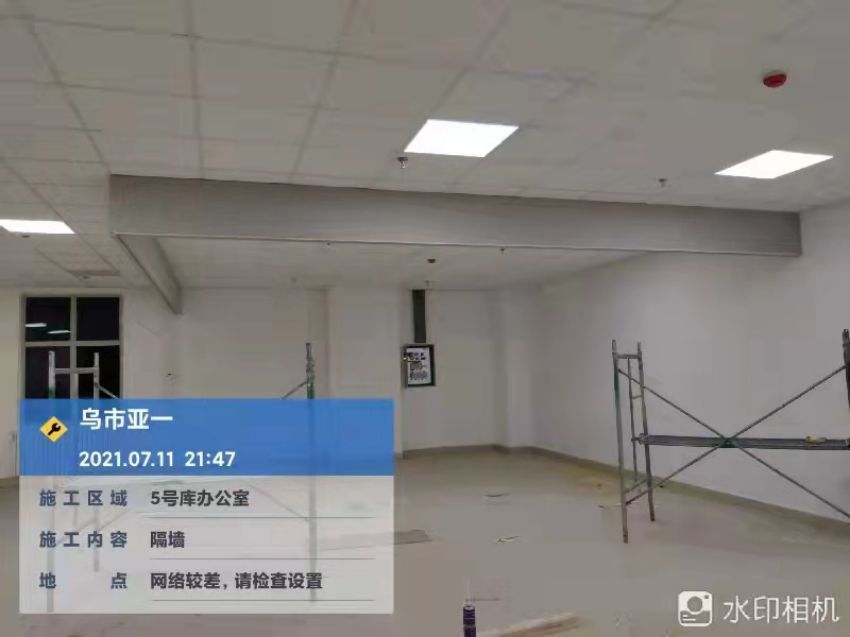

今日施工內容及完成量:
4號庫倉儲弱電已完成80%
4號庫倉儲強電已完成80%
3號庫強電10%
3號庫弱電10%
辦公室隔墻已完成90%
辦公室強弱電已完成50%
辦公室隔墻刮膩子已完成20%
分揀優先部分弱電已完成30%
今日施工工種:強弱電,裝修工
今日施工人數:22
附圖:

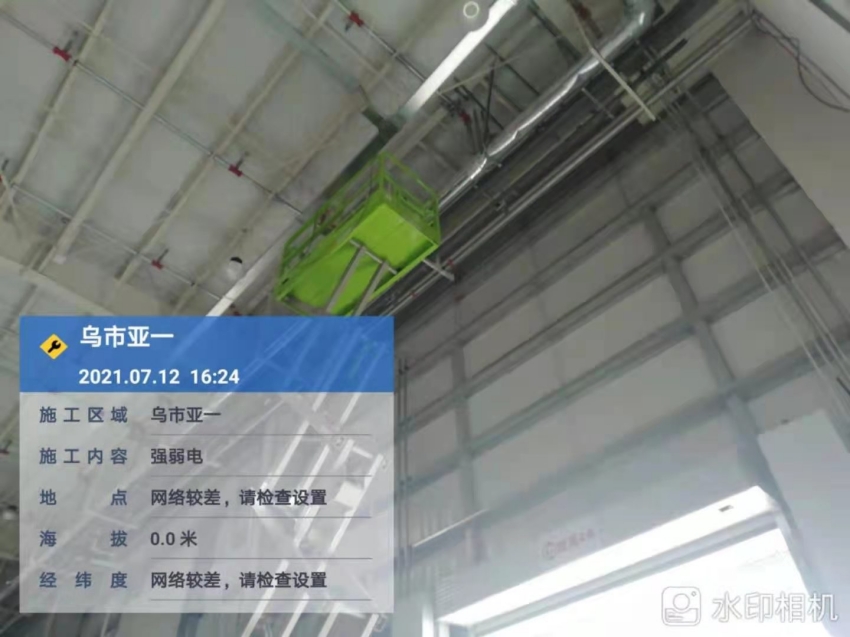

7月12日
今日施工內容及完成量:
4號庫倉儲弱電已完成90%
4號庫倉儲強電已完成90%
3號庫強電已完成50%
3號庫弱電已完成30%
辦公室隔墻已完成100%
辦公室強弱電已完成80%
辦公室隔墻刮膩子已完成40%
分揀優先部分弱電已完成25%
今日施工工種:強弱電裝修工
今日施工人數:18
附圖:

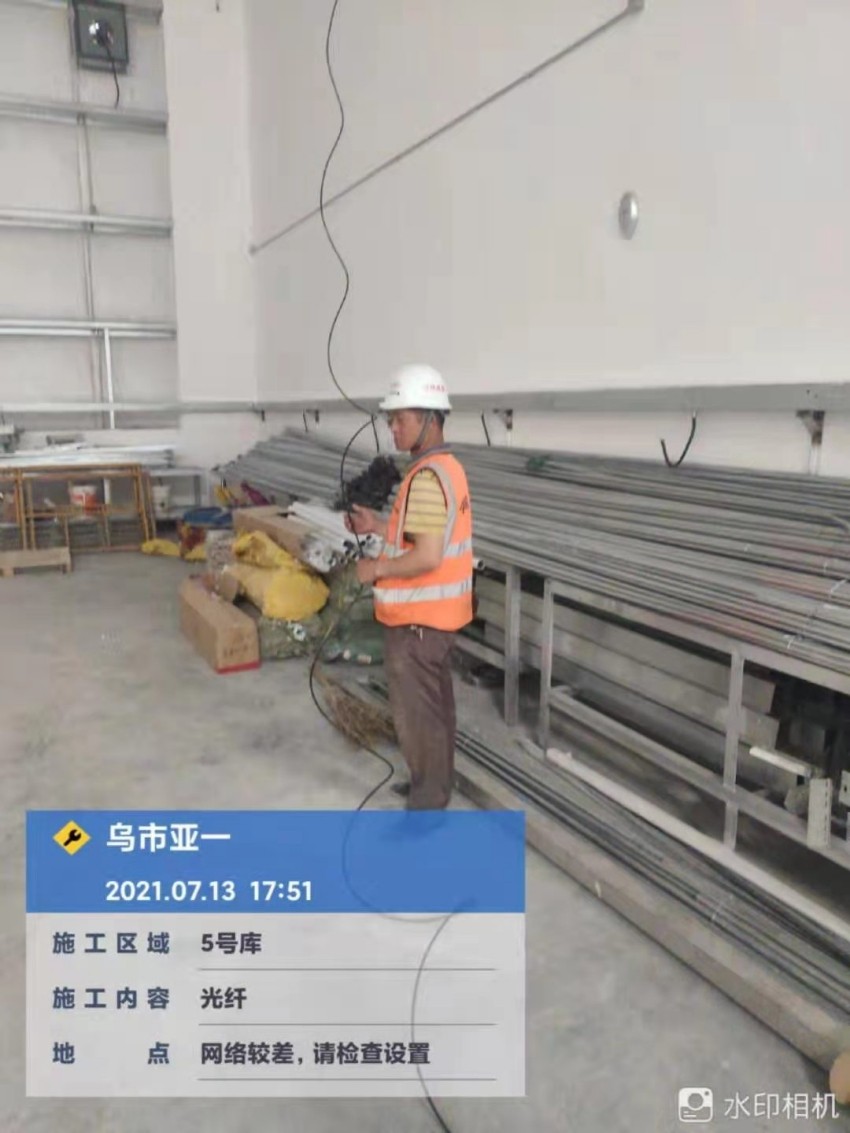

7月13號
今日施工內容及完成量:
4號庫倉儲弱電已完成90%
4號庫倉儲強電已完成90%
3號庫強電已完成50%
3號庫弱電已完成30%
辦公室強弱電已完成90%
辦公室隔墻刮膩子已完成70%
分揀優先部分弱電已完成60%
今日施工工種:強弱點,裝修
今日施工人數:18
附圖:

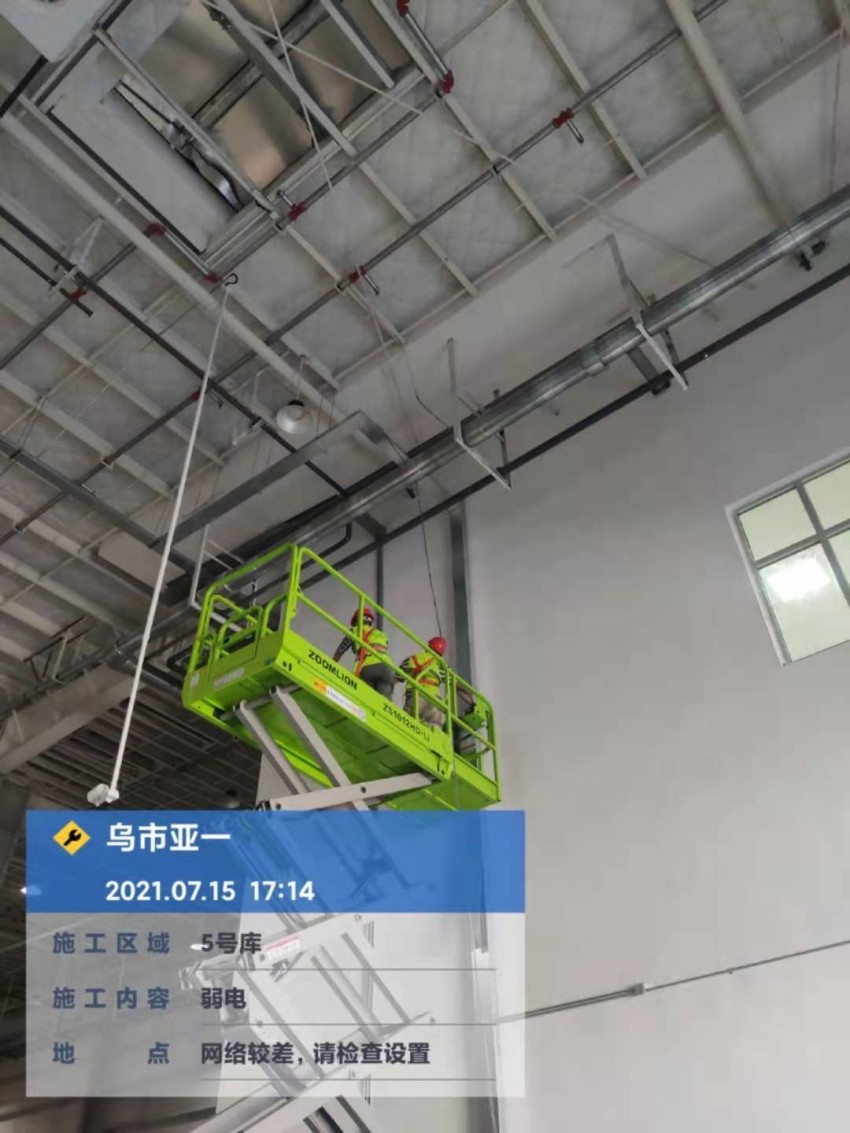

7月14號
今日施工內容及完成量:
4號庫倉儲弱電已完成95%
3號庫強電已完成80%
3號庫弱電已完成70%
辦公室強弱電已完成95%
分揀優先部分弱電已完成60%
玻璃隔斷已完成70%
附圖:
7月18號
今日施工內容及完成量:
4號庫倉儲弱電已完成95%
3號庫弱電已完成90%
辦公室強弱電整改已完成50%
分揀優先部分弱電已完成100%
5號庫強電管線已完成90%
今日施工工種:強弱電,裝修工
今日施工人數:12
附圖:
7月20號
今日施工內容及完成量:
分揀共180個,現已做60個剩余120個
新增項目,分揀消殺的強電點位,未開工
今日施工工種:強弱電
今日施工人數:20
附圖:
7月25號
今日施工內容及完成量:
分揀共180個,現已做160個剩余20,721窩工3小時,722窩工3小時,723窩工3小時,合計窩工9小時,
新增項目,分揀消殺的強電點位,今日已開工
今日施工工種:強弱電
今日施工人數:20
附圖:
7月27日
今日施工內容及完成量:
1號庫監控調試
新增項目,分揀消殺的強電點位橋架打洞
今日施工工種:強弱電
今日施工人數:4
