京東西南總部大樓門店裝修
施工內容:門店裝修
開工日期:2021年7月15日
項目負責人:吳毅 康鵬
7月18
今日施工內容及完成量:
1:墻面拆除完成40%
2:現場建渣裝袋完成30%
3:過道轉換層加固材料到場
今日施工工種:打拆工
今日施工人數:6
附圖:
7月20號
今日施工內容及完成量:
1:木工現場打孔完成60%
2:打拆工墻體拆除完成75%
今日施工工種:木工 打拆工
今日施工人數:6

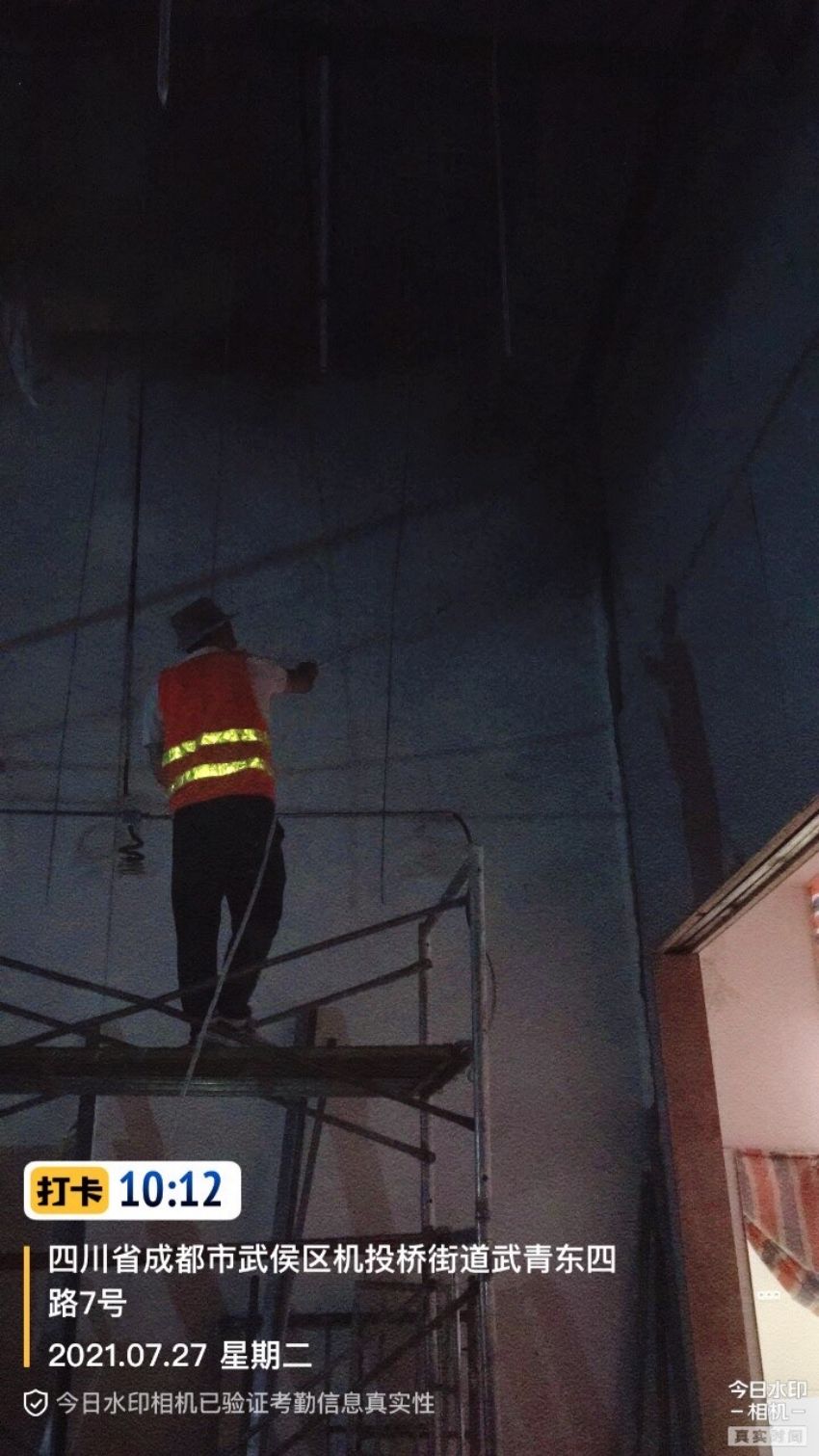

附圖:
7月27日
今日施工內容及完成量:
1:木工不銹鋼基層制作安裝95%、隔墻完成100%
2:漆工頂面灰色乳膠漆噴涂完成100%
3:磚工現場排版放線、貼磚前準備工作完成100%
4:電工并線完成100%(加班并線)
今日施工工種:電工 木工 漆工 磚工
今日施工人數:5
附圖:
